TRẠM BIẾN ÁP 110kV KCN DU LONG VÀ ĐƯỜNG DÂY ĐẤU NỐI, TỈNH NINH THUẬN

Trạm biến áp 110kV KCN Du Long và đường dây đấu nối, tỉnh Ninh Thuận (Dự án) có Chủ đầu tư là Tổng công ty Điện lực miền Nam và Công ty cổ phần Tư vấn xây dựng điện 3 (PECC3) là đơn vị thiết kế chính. Dự án được xây dựng tại Lô CD-2.38, đường nội bộ số 2, KCN Du Long, xã Bắc Phong & Lợi Hải, huyện Thuận Bắc, tỉnh Ninh Thuận với quy mô là 2x40MVA và chiều dài đường dây đấu nối là 33,5m.

Trạm biến áp 110kV KCN Du Long

Dự án được khởi công vào ngày 22/12/2023, được sự chỉ đạo quyết liệt của UBND tỉnh và Lãnh đạo EVNSPC, sự phối hợp chặt chẽ giữa Ban QLDA Điện lực miền Nam, Công ty Tư vấn xây dựng Điện 3, Công ty Điện lực Ninh Thuận, Công ty CP Điện lực Khánh Hòa, Trung tâm Điều độ hệ thống Điện miền Nam, Trung tâm Điều độ hệ thống Điện miền Trung, Công ty Thí nghiệm Điện miền Nam, đơn vị thi công và sự hỗ trợ  tích cực từ các cấp chính quyền, ban ngành địa phương và người dân trên địa bàn, đến 12 giờ 25 ngày 30/10/2024 đã đóng điện hoàn tất, công trình chính thức đi vào vận hành phục vụ người dân khu vực này. Dự án đưa vào vận hành nhằm đảm bảo tăng cường cấp điện cho phụ tải tập trung của KCN Du Long, các phụ tải quan trọng huyện Thuận Bắc như Nhà máy Xi măng Luks, khu du lịch biển Bình Tiên, khu du lịch Vĩnh Hy, … và phụ tải khu vực lân cận huyện Thuận Bắc; giải tỏa công suất các nhà máy điện năng lượng tái tạo (điện gió, điện mặt trời) vào hệ thống điện quốc gia; chống quá tải các trạm biến áp 110kV Ninh Hải, Tháp Chàm hiện hữu; hoàn thiện kết lưới 110kV, giảm tổn thất điện năng, nâng cao độ tin cậy và an toàn cung cấp điện cho khu vực.

Dự án có trạm đặt tại tỉnh Ninh Thuận do Công ty Điện lực Ninh Thuận quản lý (trực thuộc Tổng công ty Điện lực miền Nam), nhưng vị trí điểm đấu nối lại thuộc sự quản lý vận hành của Công ty Điện lực cổ phần Khánh Hòa (trực thuộc Tổng Công ty Điện lực miền Trung), với đặc thù vị trí trạm và đường dây đấu nối nêu trên, nên từ đầu PECC3 đã xác định rõ ranh giới và triển khai các thỏa thuận cần thiết để đưa Dự án vào vận hành như:

  • Thỏa thuận đấu nối: nhằm đảm bảo sự thống nhất về đặc tính kỹ thuật của thiết bị lắp đặt trên lưới giữa Tổng Công ty Điện lực miền Nam và Tổng Công ty Điện lực miền Trung.
  • Thỏa thuận thiết kế kỹ thuật hệ thống đo đếm: nhằm đảm bảo sản lượng điện được đưa về kho của Công ty Mua bán điện với độ chính xác tin cậy.

Trong giai đoạn tương lai, PECC3 sẽ tiếp tục phối hợp với Tổng Công ty điện lực miền Nam, các Chủ đầu tư dự án nguồn và lưới điện khác để đưa ra giải pháp thiết kế, nhằm đưa các dự án truyền tải điện và phân phối về đích, đáp ứng các yêu cầu khắt khe nhất của các Chủ đầu tư.

image 1

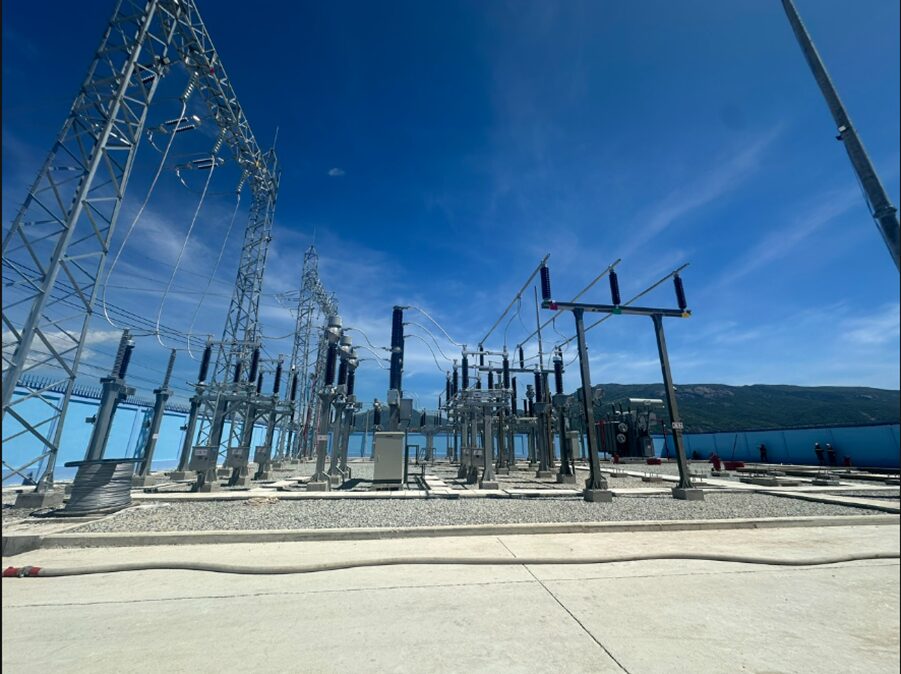

Hình ảnh Trạm tại ngày đóng điện.
